السبت .. الحرارة أعلى من معدلاتها كيف أجاب خطاب العرش عن أسئلة الأردنيين؟… الخطة الأوضح: نشتبك من دون «المغامرة بمستقبلنا» كاتب في "واشنطن بوست": مذكرات الاعتقال لحظة إذلال لـ"إسرائيل" على الساحة العالمية هدف النعيمات بمرمى الكويت ينافس على جائزة آسيوية دوي انفجارات في حيفا ونهاريا وانطلاق صفارات الإنذار في مناطق واسعة شمال فلسطين / فيديو 840 قرار تسفير مكتبي بحق عمال وافدين خلال 10 أشهر صواريخ «لا تقهر» .. أوكرانيا تستنجد بالغرب لمواجهة التحدي الروسي تراجع مستوردات الأردن من النفط العراقي بنسبة 12% حتى نهاية أيلول استشهاد مدير مستشفى و 6 موظفين في غارة اسرائيلية على البقاع نيويورك تايمز تكشف ملامح اتفاق وشيك بين إسرائيل ولبنان انتحار أمام الضباط وهروب من مدرعة أثناء القتال .. جحيم نفسي لجيش الاحتلال بغزة‏ المنتخب الوطني لكرة السلة يفوز على نظيره العراقي تجهيز منصة لاستقبال آراء الأردنيين بأداء مجلس النواب إصابة أربعة طلاب أردنيين بحادث سير في جورجيا نيويورك تايمز: هدنة محتملة بلبنان لـ60 يوما الصفدي: يحق لنا التباهي بحكمنا الهاشمي ونفخر بدفاع الملك عن غزة حقوقيون : مذكرة اعتقال نتنياهو خطوة حاسمة نحو تحقيق العدالة الدولية الكرك: مزارعون ومربو أغنام يطالبون بإعادة تأهيل الطريق الموصل إلى مزارعهم عجلون .. مطالب بتوسعة طريق وادي الطواحين يديعوت أحرونوت: وقف لإطلاق النار في لبنان خلال أيام
الصفحة الرئيسية مال و أعمال ترجيح القفل المالي لـ "الكهرباء من الصخر...

ترجيح القفل المالي لـ "الكهرباء من الصخر الزيتي" قريبا

ترجيح القفل المالي لـ "الكهرباء من الصخر الزيتي" قريبا

10-03-2017 12:46 AM

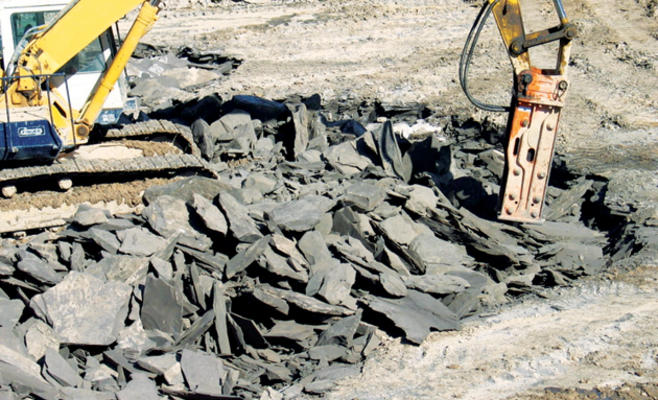

ارشيفية

زاد الاردن الاخباري -

رجح الشريك المسؤول في شركة العطارات للطاقة (أبكو)، المهندس محمد المعايطة، أن يتم الإعلان رسميا عن انهاء القفل المالي لمشروع محطة الكهرباء من الصخر الزيتي خلال الأيام القليلة المقبلة.

وقال المعايطة، إن الشركاء في المشروع أنهوا دفع حصصهم البالغة قيمتها نحو 470 مليون دولار، في وقت وافقت فيه الحكومة الصينية ايضا على قرار التمويل للمشروع بحجم 1.6 مليار دولار، بناء على توصية رفعها وزير المالية والصناعة في الصين للمجلس.

وتتجاوز الكلفة الاجمالية للمشروع 2 مليار دولار، وسينتج عنه نحو 485 ميغاواط من خلال تقنية الحرق المباشر للصخر الزيتي.

وتوقع المعايطة أن تبدأ أعمال التنفيذ على الارض مع نهاية الشهر الحالي، مشيرا إلى أن هذه الأعمال تشتمل على 3 عقود رئيسية الأول هو عقد المقاول الرئيسي الصيني لبناء المحطة بالشراكة مع مقاولين أردنيين، اما العقد الثاني يخص التعدين وينفذه مقاول محلي لغاية تعدين الصخر الزيتي الذي سيستخدم وقودا لمحطة انتاج الكهرباء.

اما العقد الثالث فهو للبنية التحتية وحاز عليه مقاول محلي بهدف تهيئة الشوارع والساحات والقرية العمالية.

وبين ان فترة البناء ستستمر نحو 40 شهرا، فيما سيتم تشغيل الوحدة الأولى في المشروع بعد 38 شهرا باستطاعة 227 ميغاواط تليها الوحدة التوليدية الثانية بعد نحو 42 شهرا، مشيرا إلى أن المشروع سيتم ربطه على شبكة شركة الكهرباء الوطنية مقابل سعر يراوح 7 قروش لكل كيلو واط ساعة.

وقال إن أهمية المشروع تكمن في اعتماده الكامل على الموارد المحلية من الصخر الزيتي كما سيوفر فرص عمل لعدد كبير من الأيدي العاملة خلال فترة التنفيذ وبعدها؛ حيث سيوفر المشروع في فترة البناء نحو 3 آلاف فرصة عمل مباشرة في مختلف الأعمال.

وبين أن كل فرصة من هذه الفرص تقابلها 4 فرص عمل غير مباشرة تقريبا.

كما بين المعايطة أن المشروع سيخدم المنطقة المحيطة من حيث توفير فرص عمل لأهالي المنطقة بمختلف مراحل المشروع وفي كافة التخصصات ولمختلف الشهادات الدراسية والمهنية، كما انه سيتيح لهم الاستفادة من تقديم الخدمات المساندة للعاملين فيه.

ووقعت "العطارات" في وقت سابق عقد أعمال الهندسة الأساسية والمشتريات والإنشاءات مع شركة (غواندونغ) لهندسة الكهرباء، وذلك لإنشاء المحطة التي تعد الأولى في المملكة لتوليد الكهرباء باستخدام الصخر الزيتي باستطاعة إجمالية تبلغ 554 ميغاواط باستثمارات تقدر بنحو ملياري دولار.

كما أعلنت اينيفيت الاستونية (ايستي انيرجي) في وقت سابق أن مجموعة "يودين" اشترت نحو 45 % من حصة YTL و15 % من حصة "استي انيرجي" لتتراجع حصتها إلى 10 %، وذلك لتنفيذ مشروع إنتاج الكهرباء من الصخر الزيتي في منطقة العطارات وسط الأردن، وباستطاعة 554 ميغاواط بكلفة تقدر بنحو 2.1 مليار دولار، فيما خرجت شركة الشرق الأقصى من المشروع.
